【老师解析】2013年一级建造师《水利》试题及答案解析(案例五)
【全网首发】2013年一级建造师水利水电工程管理与实务试题及答案(案例五),由老师【达江】带领专业一级建造师考试教研组团队完成,是目前网上最权威的一级建造师答案!
【估分更准确】老师针对每一道一级建造师试题及对应的答案都会进行详尽的分析解读,提高您的估分准确度!
【独家】2013一级建造师水利水电工程管理与实务答案及解析由老师整理而成,部分网站未经许可擅自转载、抄袭,造成内容有所缺失或错误,请大家以建设工程教育网发布为准!
---------------------------------------------------------------
试题word版:2013年一级建造师《水利水电工程管理与实务》试题及答案解析
---------------------------------------------------------------
背景:
某平原地区水库除险加固工程由大坝、泄洪闸、灌溉涵洞、溢洪道等建筑物组成,大坝为均质土坝,长1100m,最大坝高18m.其除险加固主要内容:①培厚背水坡土方及加高坝顶;②拆除重建坝顶道路;③新建坝顶混凝土防浪墙;④加固泄洪闸;⑤拆除重建灌溉涵洞;⑥拆除背水坡砌石护坡,重建混凝土框格草皮护坡;⑦拆除迎水面砌石护坡,重建混凝土预制块护坡;⑧新建安全监测设施等。工程所在地区6、7、8三个月为汛期,非汛期施工导流标准为5年一遇,泄洪闸及灌溉涵洞均可满足非汛期导流要求。本工程于2009年10月开工,2011年4月底结束。
灌溉涵洞由6节洞身组成,断面尺寸均为12m×4m×3m(长×宽×高),洞内四角设有0.5m×0.5m的贴角,洞身编号从迎水侧至背水侧依次为a~f.
工程施工中发生了如下事件:
事件一:施工单位根据总体进度目标编制了本工程施工进度计划横道图,如图5所示。
事件二:为确保工期,施工单位在灌溉涵洞洞身施工时配备了3套模板,并制定了混凝土施工措施计划。
事件三:为保证混凝土的质量,施工组织设计方案对混凝土质量控制提出了具体要求,列出了混凝土拌合物可能出现不合格料的情况。
事件四:当洞身混凝土强度达到设计要求后,监理单位组织进行了涵洞两侧基坑的隐蔽单元工程验收,施工单位即开始进行土方回填。
事件五:灌溉涵洞项目划分为一个单位工程,涵洞洞身为其中一个分部工程。该分部工程共有24个单元工程,质量全部合格,18个单元工程质量等级为优良;主要单元、重要隐蔽单元工程共12个,单元工程质量等级达到优良的为10个;该分部工程共取混凝土试件26组,试件质量合格;机电产品质量合格,中间产品质量全部合格,原材料、金属结构及启闭机制造质量合格;该分部工程施工中未发生过质量事故。
问题:
1.根据事件一,指出横道图中施工进度计划的不妥之处(不考虑工作持续时间),并简要说明理由。
2.根据事件二,为确保工期,指出6节涵洞洞身适宜的施工顺序(用编号表示);说明浇筑止水部位混凝土的注意事项。

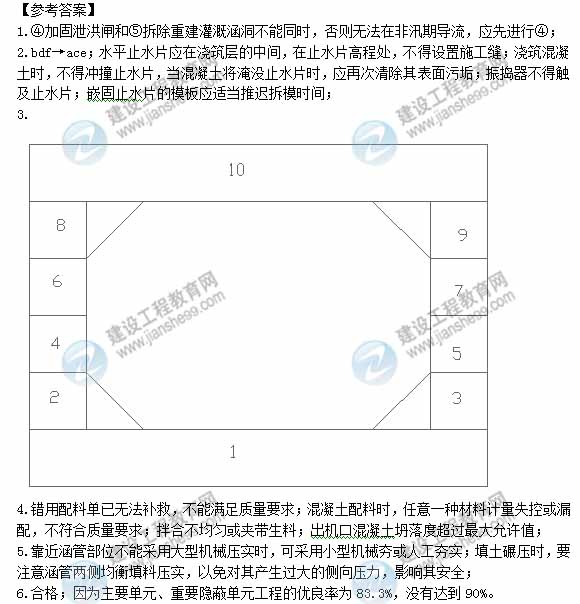

3.根据事件二,指出每节涵洞洞身适宜的混凝土浇筑仓数及相应部位。
4.根据《水工混凝土施工规范》(DL/T 5144-2001),分析本工程混凝土拌合物可能出现不合格料的情况有哪几种?
5.根据《碾压式土石坝施工规范》(DL/T 5129-2001),指出事件四种涵洞两侧回填土的施工技术要求。
6.根据事件五,评定该分部工程质量等级,并简要说明理由。
报考指南
报 名 时 间
预计6月开始
大纲 / 教材
预计1月公布
准考证打印
考前10日至一周内
考 试 时 间
预计9月初
考 试 成 绩
考试结束后3个月左右
合格证领取
考后3个月起
阅读排行
关注更多
立即扫码添加学习顾问
报考指导
考情速递
备考计划
帮你选课
