交流分享,早日上岸!

扫码并回复二级造价师进群
当前位置:建设工程教育网 > 二级造价工程师 > 复习指导 > 正文

2006年浙江省建设工程造价考试模拟题

2007-04-17 18:05  来源:  字体:  打印

二○○六年浙江省建设工程造价员资格考试

《建筑工程计价》模拟试卷

  一、单项选择题:(每小题1分,共20分。在每小题备选答案中选出一个正确答案,并将正确答案的代码填在题中括号内。选对得分,不选、选错均不得分。)

  1、建设工程计价的形式和方法有多种,根据《浙江省建设工程计价规则》规定,工程计价方法包括综合单价法和工料单价法;工程量清单计价应统一使用(A)。

  A、综合单价法

  B、工料单价法

  C、实物工程量法

  D、平方米指标法

  2、建筑面积计算规范中将层高(C)作为全计或半计面积的划分界限,这一划分界限贯穿于整个建筑面积计算规范之中。

  A、1.2m

  B、2.1m

  C、2.2m

  D、2.3m

  3、建筑物有围护结构的封闭式阳台,应按其水平投影面积的(B)计算建筑面积。

  A、全面积

  B、1/2

  C、1/4

  D、零面积

  4、外墙外侧有保温隔热层的建筑物,应按保温隔热层的(A)计算建筑面积。

  A、外边线

  B、内边线

  C、中心线

  D、净长线

  5、预算定额中材料、成品及半成品的定额消耗量均已包括(C)。

  A、场外运输损耗、场内外仓库保管损耗

  B、场内运输损耗、场内外仓库保管损耗

  C、场内运输损耗、施工操作损耗、施工现场堆放损耗

  D、施工操作损耗、施工现场堆放损耗

  6、材料、成品及半成品从工地仓库、现场堆放地点或现场加工地点至操作地点的(B)已包括在预算定额中相应的定额内。

  A、场外水平运输

  B、场内水平运输

  C、场内垂直运输

  D、二次运输

  7、机械土方作业均以天然湿度土壤为准,定额中已包括含水率在(C)以内的土方所需增加的人工和机械;如含水率超过此标准,定额乘系数1.15;如含水率超过40%,另行处理。

  A、5%

  B、15%

  C、25%

  D、30%

  8、机械挖土方工程量按(B)规定的开挖范围及有关内容计算。

  A、施工图设计

  B、施工组织设计

  C、施工验收规范

  D、施工技术规程

  9、有梁式基础模板定额仅适用于基础表面有(A)时。

  A、梁上凸

  B、梁下凸

  C、暗梁

  D、梁下凸或暗梁

  10、柱的断面积超过(B)时,板应扣除与柱重叠部分的工程量。

  A、0.3m2

  B、1m2

  C、2m2

  D、2.5m2

  11、定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按(C)规定计算,当设计不明确时,可按定额规定计算。

  A、图纸

  B、施工

  C、设计(规范)

  D、定额

  12、阳台、雨篷、檐沟、栏杆、栏板等抹灰,如局部抹灰种类不同时,另按相应的(B)计算差价。

  A、腰线项目

  B、零星项目

  C、抹灰项目

  D、装饰抹灰

  13、建筑物(地上部分)垂直运输以建筑物檐高套用定额,同一建筑物檐高不同时,应根据不同檐高的(A)分别计算建筑面积,套用相应定额。建筑物层高超过3.6m时,按每增加1m相应定额(按比例)计算。

  A、垂直分界面

  B、水平分界面

  C、垂直投影面

  D、水平投影面

  14、材料基期价格系指市场信息价的时点价格,主要反映材料在某一时点(通常指预算定额编制期)的(A)价格水平。

  A、静态

  B、动态

  C、实际

  D、现行

  15、《建筑工程建筑面积计算规范》中规定,建筑物(C)应计算全面积。

  A、层高在2.2m以上者

  B、净高在2.2m及以上者

  C、层高在2.2m及以上者

  D、净高在2.2m以上者

  16、某一雨蓬,其外墙结构外边线以外的结构板水平平面尺寸为:长5.00m、宽2.40m,当该雨篷分别按无柱雨篷、独立柱雨篷、有柱雨篷(柱外围水平尺寸4.60m×2.20m)布置时,该雨篷的建筑面积分别依次为(B)。

  A、0m2、6m2、12m2

  B、6m2、6m2、6m2

  C、0m2、6m2、10.12m2

  D、5.06m2、5.06m2、5.06m2

  17、某工程需场地平整,已知该工程为矩形建筑物,首层外墙(墙厚240)中心线长40m,宽15m,则平整场地的清单项目工程量为(B)。

  A、40×15=600m2

  B、40.24×15.24=613.3m2

  C、44.24×19.24=851.20m2

  D、42.24×17.24=728.2m2

  18、某工程挖基础土方,已知该工程场地原自然地面标高为-0.85m,交付施工场地标高为-0.45m,设计室外地坪标高为-0.3m,基础垫层底表面标高为-1.8m,则清单项目工程量的挖土深度为(C)。

  A、0.95m

  B、1.5m

  C、1.35m

  D、1.8m

  19、L、T形柱,当截面中一边的长、宽比值大于4,另一边的长、宽比值小于4时,其模板分别套用(C)相应定额。

  A、直形墙、矩形柱

  B、直形墙、异形柱

  C、直形墙、直形墙

  D、异形柱、异形柱

  20、某附属工程铺设Ф450水泥排水管一道,延续长度为300m,中间布置内径周长为1.57m、3.14m砖砌窨井各15只,则Ф450水泥排水管的定额工程量为(B)。

  A、277.5m

  B、285m

  C、277.8m

  D、263.1m

  二、多项选择题:(每小题2分,共分。在每小题的备选答案中选出二个或二个以上正确答案,并将正确答案的代码填在题中括号内。选对得分,不选、选错或未选全均不得分。)

  1、《建设工程工程量清单计价规范》统一了分部分项工程的(A、B、C、E),为建立全国统一的建设市场和规范计价行为提供了依据。

  A、项目编码

  B、项目名称

  C、计量单位

  D、消耗量标准

  E、工程量计算规则

  2、现捣钢筋混凝土板的坡度在(C、D)时,可按板相应定额中的钢支撑含量和合计人工分别乘系数进行调整。

  A、5度以内

  B、10度以内

  C、10度~30度

  D、30度~60度

  E、60度以上

  3、檐沟抹灰包括(A、B、C、D、E)。檐沟宽以50cm以内为准,如宽度超过50cm时,定额按比例换算。

  A、顶面抹灰

  B、底面抹灰

  C、侧板内面抹灰

  D、侧板外面抹灰

  E、细石混凝土找坡

  4、墙面抹灰面积按设计图示尺寸计算,应扣除(A、B、E)所占面积,门窗洞口和孔洞的侧壁及顶面不增加。附墙柱、梁、垛、烟道等侧壁并入相应的墙面面积内计算。

  A、门窗洞口

  B、0.3m2以上的孔洞

  C、踢脚线、挂镜线

  D、墙与构件交接处

  E、墙与墙交接处

  5、综合脚手架工程量按房屋建筑面积计算,地下室与上部建筑面积分别计算,套用相应定额。以下内容并入综合脚手架工程量内计算(注:按不同层高界限全计或半计):(D、E)

  A、技术层、住宅楼下储藏间、车库

  B、深基础地下架空层设计加以利用的

  C、挑出建筑物墙外,宽度在1.5m以内的有盖无柱走廊、檐廊

  D、骑楼、过街楼下的人行通道和建筑物通道

  E、设备管道夹层(技术层)

  6、市场信息价系指材料自来源地运至工地现场所发生的全部费用以及为组织采购、供应和保管材料过程中所需要的各项费用,其费用组成内容包括(A、B、C)。

  A、市场供应价

  B、运杂费(含运输损耗)

  C、采购保管费

  D、检验试验费

  E、包装费

  7、下列各费用组合,等于建设工程造价的有(B、C、D、E)。

  A、直接工程费、间接费、利润、税金

  B、直接费、综合费用、规费、税金

  C、直接费、间接费、利润、税金

  D、直接工程费、措施费、间接费、利润、税金

  E、直接费、规费、企业管理费、利润、税金

  F、直接费、综合费用、利润、税金

  8、工程量清单计价中的综合单价由(A、C、D、F)组成。

  A、人工费+材料费+机械使用费

  B、规费

  C、企业管理费

  D、利润

  E、税金

  F、风险费用

  9、现浇混凝土模板定额中,异形梁包括(A、D、E、F)。

  A、十形梁

  B、梯形梁

  C、变截面矩形梁

  D、现浇薄腹屋面梁

  E、T形梁

  F、L形梁

  10、下列砖砌体中执行砖基础定额的有(B、D、E)。

  A、砖砌柱基

  B、舞台地龙墙

  C、地沟砖基础

  D、地下构件的砖模

  E、构筑物砖基础

  F、砖胎膜

  三、定额套用及基价换算:(每小题2.5分,共20分。写出定额编号、计量单位、基价和基价计算式)

题号  定额编号  项 目 名 称  计量单位  基价(元)  基价计算式
1  3-13H  M5.0混合砂浆砌圆弧形标准砖基础  m3  179.11  172.0+28.6*(1.10-1)+(0.528*
211+0.23*131.02)*(1.03-1)=179.11
2  2-52H  静压振拔式沉管灌注混凝土桩C20(40),桩长24m,(安放钢筋笼者),工程量140m3  m3  325.59  300.5+(0.82*26+0.068*529.67)*(1.15*1.25-1)=325.59
3  4-40H+47H*2  现浇混凝土屋面板复合木模,屋面板坡度45°,平均层高5m   m2  24.67  18.66+0.4932*2.77*(1.5-1)+
6.37*(1.2-1)+[1.78+0.0714*
2.77*(1.5-1)+0.728*(1.2-1)]*2=24.67
4  4-428H  预制吊车梁安装,单件体积8m3以内,运距50m  m3  136.89  125.0+0.0482*986.54*(1.25-1)=136.89
5  7-114H  钢板止水带,设计展开宽度500mm  m  48.94  45.04+0.01123*3123*(500/450
-1)=48.94
6  10-55H  地面广场砖(采用干硬性1:2水泥砂浆)铺贴,拼图案  m2  55.68  56.78+0.0303*(207.31-173.92)+10.569*(0.8-1)=55.68
7  11-150H+
162
墙面木龙骨九夹板平面基层,铝塑板平面面层,木龙骨间距250*250mm  m2  136.13  34.51+0.0108*1139*[(300*300)/(250*250)-1]+96.21=136.13
8  17-6H+23H  建筑物垂直运输,檐高50m,层高6m,
(执行商品泵送混凝土定额)
m2  37.60  30.59+0.046*355.93*(0.98-1)+[3.09+0.0045*355.93*(0.98-1)]*(6-3.6)=37.60

  四、清单项目组价:(每小题5分,共10分。分别写出相应定额子目的定额编号、人工费、材料费、机械使用费、管理费、利润、风险费用、小计及其各项费用的合计值,最终算出综合单价。)

  1、计算平瓦屋面清单项目的综合单价。(注:本题的工料机消耗量及单价暂按03版建筑工程预算定额及定额取定价计算;管理费、利润分别按人工费加机械费的20%、10%计取,风险费用暂不考虑。)

分部分项工程量清单

序号  项目编码  项目名称  计量单位  工程数量
1  010701001001  平瓦屋面:平口杉木屋面板18mm厚,油毡一层,40×6mm顺水条,25×25mm挂瓦条,粘土平瓦屋面。  m2  406.92

  分部分项工程量清单项目综合单价计算表
  工程名称:某工程
  计量单位:m2
  项目编码:010701001001
  工程数量:406.92

序号  定额 编号  工程内容  单位  数量  人工费  材料费  机械 使用费  管理费  利润  风险 费用  小计
1  5-30H  屋面平口板(18厚)木基层,有油毡  m2  402.12  675.56  11219.15  0  135.11  67.56  0  12097.38
2  7-17  粘土平瓦屋面  m2  406.92  433.78  5066.03  0  86.76  43.38  0  5629.95
      合计        1109.34  16285.18  0  221.87  110.94  0  17727.33

     项目名称:平瓦屋面 综合单价:43.56元
     注:表中综合单价=17727.33÷406.92=43.56元/m2  2、计算块料墙面清单项目的综合单价。(注:本题的工料机消耗量及单价暂按03版建筑工程预算定额及定额取定价计算;管理费、利润分别按人工费加机械费的20%、10%计取,风险费用暂不考虑。)

  分部分项工程量清单

序号  项目编码  项目名称  计量单位  工程数量
1  020204003001  块料墙面:15mm厚1:3水泥砂浆抹底灰,50×230外墙面砖1:2水泥砂浆粘贴。  m2  90.11

  分部分项工程量清单项目综合单价计算表
  工程名称:某工程计量单位:m2
  项目编码:020204003001
  工程数量:90.11
  项目名称:块料墙面
  综合单价:50.63 元

序号  定额 编号  工程内容  单位  数量  人工费  材料费  机械 使用费  管理费  利润  风险 费用  小计
1  11B-1   砖墙面1:3水泥砂浆抹底灰15厚  m2  86.70  241.89  240.05  7.75  49.93  24.96  0  564.58
2  11-93  外墙面砖(50×230) 1:2水泥砂浆粘贴  m2  90.11  1020.77  2657.82  9.67  206.09  103.04  0  3997.39
      合计        1262.66  2897.87  17.42  256.02  128.00  0  4561.97

      注:表中综合单价=4561.97÷90.11=50.63元/m2

  五、综合计算题:

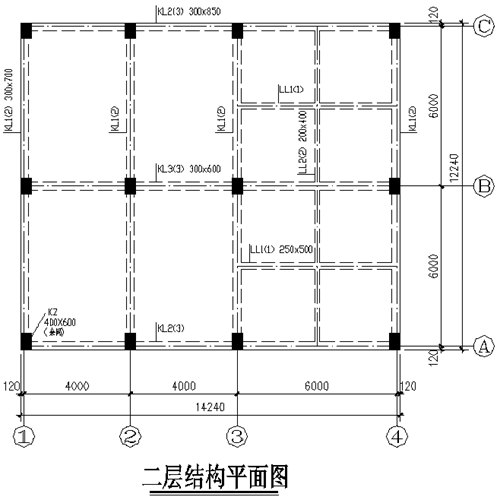

  (一)某工程现浇框架结构,其二层结构平面图如图所示,已知设计室内地坪±0.00,柱基顶面标高-0.90m,楼面结构标高为6.5m,柱、梁、板均采用C20现浇商品泵送混凝土,板厚度120mm;支模采用复合木模施工工艺。试计算柱、梁、板的混凝土和模板工程量,(根据施工图和平法规则已算出钢筋用量:圆钢3.312t、螺纹钢13.247t),并列出预算表计算柱、梁、板的模板、混凝土、钢筋的直接工程费(含模板技措费)。(注:模板工程量须按砼与模板的接触面积计算;C20商品泵送混凝土按市场信息价265元/m3取定,其余材料以及人工、机械台班单价均暂按定额取定价计算。)(20分)

hspace=0

  解:1、计算柱、梁、板的混凝土工程量:

  C20商品泵送混凝土框架柱:(6.5+0.9)×0.4×0.6×12=21.31m3

  C20商品泵送混凝土框架梁、连系梁:∑=19.78m3

  KL1:(12-0.48×2-0.6)×0.3×0.7×4=10.44×0.3×0.7×4=8.770m3

  KL2:(14-0.28×2-0.4×2)×0.3×0.85×2=12.64×0.3×0.85×2=6.446m3

  KL3:(14-0.28×2-0.4×2)×0.3×0.6=12.64×0.3×0.6=2.275m3

  LL1:(6-0.18-0.15)×0.25×0.5×2=5.67×0.25×0.5×2=1.418m3

  LL2:(6-0.18-0.15-0.25)×0.2×0.4×2=5.42×0.2×0.4×2=0.867m3

  C20商品泵送混凝土楼板:∑=17.41m3

  ①~③:(8-0.18-0.3×1.5)×(12-0.18×2-0.3)×0.12=7.37×11.34×0.12=10.029m3

  ③~④:(6-0.18-0.3×0.5)×(12-0.18×2-0.3-0.25×2)×0.12=5.67×10.84×0.12=7.376m3

  2、计算柱、梁、板的模板工程量:

  框架柱模板:(6.5+0.9-0.12)×(0.4+0.6)×2×12=174.72m2

  框架梁、连系梁模板:∑=146.62m2

  KL1:(12-0.48×2-0.6)×(0.3×4+0.7×8-0.12×6)=63.475m2

  KL2:(14-0.28×2-0.4×2)×(0.3×2+0.85×4-0.12×2)=47.526m2

  KL3:(14-0.28×2-0.4×2)×(0.3+0.6×2-0.12×2)=15.926m2

  LL1:(6-0.18-0.15)×(0.25+0.5×2-0.12×2)×2=11.453m2

  LL2:(6-0.18-0.15-0.25)×(0.2+0.4×2-0.12×2)×2=8.238m2

  楼板模板:∑=145.04m2

  ①~③:(8-0.18-0.3×1.5)×(12-0.18×2-0.3)=83.576m2

  ③~④:(6-0.18-0.3×0.5)×(12-0.18×2-0.3-0.25×2)=61.463m2

  3、已知柱、梁、板的钢筋工程量为:圆钢3.312t、螺纹钢13.247t。

  4、列表计算柱、梁、板的直接工程费:

定额 编号  项目名称  计量单位  工程 数量  单价(元)  合价(元)  单价计算式
4-22+
26*3
框架柱复合木模(层高6.5m)  m2  174.72  22.77  3978  19.56+1.07*3=22.77
4-31+
38*3
框架梁、连系梁复合木模(层高6.5m)  m2  146.62  30.28  4440  24.79+1.83*3=30.28
4-40+
47*3
楼板复合木模(层高6.5m)  m2  145.04  24.00  3481  18.66+1.78*3=24.00
4-203  C20商品泵送混凝土框架柱  m3  21.31  307.24  6547  277.7+1.015*(265-235.9)=307.24
4-207  C20商品泵送混凝土框架梁、连系梁  m3  19.78  290.04  5737  260.5+1.015*(265-235.9)=290.04
4-210  C20商品泵送混凝土楼板  m3  17.41  297.44  5178  267.9+1.015*(265-235.9)=297.44
4-393  现浇构件圆钢制作、安装  t  3.312  2808  9300
4-394  现浇构件螺纹钢制作、安装  t  13.247  2607  34535
   合计           73196

  (二)某市区房屋建筑工程:地下室二层,建筑面积3000m2。裙房五层,檐高18m,建筑面积5000m2(不包括主楼占地部位),层高均为3.6m.主楼七层,檐高65m,建筑面积9000m2,其中:底层层高5.6m,建筑面积1500m2(天棚面积1350m2);二层层高3.9m,建筑面积1400m2(天棚面积1230m2);标准层层高3.6m;顶层层高3.9m,建筑面积800m2(天棚面积680m2)。按上述背景资料,某投标单位制定了施工组织设计方案:两级轻型井点3套,地下室施工工期80天;临街过道防护架300m2,使用期7个月。经清单报价分析,可作为计算施工超高降效增加费(基数)的人工费为150万元、机械费为110万元。试计算建筑物超高施工增加费和基础排水、脚手架、垂直运输的施工技术措施费。

  (假设人工、材料、机械台班的价格与定额取定价相同;企业管理费、利润分别按人工费加机械费的15%和10%计取,风险费按工料机费之和的5%计取。)(30分)

  解(1):建筑物檐高超过20m的主楼,首层及以上部分的建筑面积为9000m2

建筑物超高施工增加费

序号  项目编码  项目名称  计量单位  工程数量
1  Z010901001001  建筑物超高施工增加费:人工降效,机械降效,超高施工加压水泵台班及其他;主楼檐高65m,首层及以上建筑面积9000 m2,包括:5.6 m层高1500 m2, 3.9m层高2200 m2, 3.6m层高5300 m2。  m2  9000

  18-5人工降效增加费:1500000元每元人工费=1400/10000=0.14元

  18-23机械降效增加费:1100000元每元机械费=1400/10000=0.14元

  18-41加压水泵及其他(层高3.6m):5300m2

  每m2材料费=2.81元机械费=4.81元

  18-41+56H加压水泵及其他(层高5.6m):1500m2

  每m2材料费=2.81元机械费=4.81+0.5318×(5.6-3.6)=5.87元

  18-41+56H加压水泵及其他(层高3.9m):2200m2

  每m2材料费=2.81元机械费=4.81+0.5318×(3.9-3.6)=4.97元

  按照综合单价计算规则,计算该工程超高增加费用。

  分部分项工程量清单项目综合单价计算表
  工程名称:某工程
  计量单位:m2
  项目编码:Z010901001001
  工程数量:9000
  项目名称:超高施工增加费
  综合单价:62.06元

序号  定额 编号  工程内容  单位  数量  人工费  材料费  机械 使用费  管理费  利润  风险 费用  小计
1  18-5  人工降效  元  1500000  210000  0  0  31500  21000  10500  273000
2  18-23  机械降效  元  1100000  0  0  154000  23100  15400  7700  200200
3  18-41  加压水泵及其他 (层高3.6m)  m2  5300  0  14893  25493  3824  2549  2019  48778
4  18-41+56H  加压水泵及其他 (层高5.6m)  m2  1500  0  4215  8805  1321  881  651  15873
5  18-41+56H  加压水泵及其他 (层高3.9m)  m2  2200  0  6182  10934  1640  1093  856  20705
      合计        210000  25290  199232  61385  40923  21726  558556

      注:表中综合单价=558556÷9000=62.06元/m2

  解(2):投标单位制定了施工组织设计方案:两级轻型井点3套,地下室施工工期80天;按照综合单价计算规则,计算该工程基础排水降水费用。

  1-104轻型井点安、拆:工程量=3×50=150根

  每根人工费=37.584元材料费=33.219元机械费=39.229元

  1-105轻型井点使用:工程量=3×80=240套。天

  每套。天人工费=72元材料费=14.39元机械费=156.12元

  措施项目费计算表
  工程名称:某工程
  计量单位:项
  项目编码:01
  工程数量:1

序号  定额 编号  工程内容  单位  数量  人工费  材料费  机械
使用费
管理费  利润  风险 费用  小计
1  1-104  轻型井点安、拆  根  150  5637.60  4982.85  5884.35  1728.29  1152.20  825.24  20210.53
2  1-105  轻型井点使用  套·天  240  17280  3453.60  37468.80  8212.32  5474.88  2910.12  74799.72
      合计        22917.60  8436.45  43353.15  9940.61  6627.08  3735.36  95010.25

  每m2人工费=2.8262元材料费=8.7413元机械费=0.5129元

  16-12综合脚手架(主楼):9000m2每m2人工费=6.63元材料费=19.8968元机械费=1.0322元

  16-27综合脚手架(地下室):3000m2每m2人工费=4.1886元材料费=4.4106元机械费=0.5983元

  16-37+38满堂脚手架(层高5.6m):1350m2每m2人工费=2.5246+0.4992=3.0238元

  材料费=1.2745+0.257=1.5315元机械费=0.1923+0.0427=0.235元

  16-37满堂脚手架(层高3.9m):1910m2每m2人工费=2.5246元材料费=1.2745元机械费=0.1923元

  16-58+59防护脚手架:300m2

  每m2人工费=3.5594+0.013=3.5724元材料费=13.1967+2.1513=15.348元机械费=0.812元

  措施项目费计算表
  工程名称:某工程
  计量单位:项
  项目编码:03
  工程数量:1
  项目名称:脚手架费用
  综合单价:401570元

序号  定额编号  工程内容  单位  数量  人工费  材料费  机械 使用费  管理费  利润  风险 费用  小计
1  16-5  综合脚手架(裙房)  m2  5000  14131  43707  2565  2504  1670  3020  67597
2  16-12  综合脚手架(主楼)  m2  9000  59670  179071  9290  10344  6896  12402  277673
3  16-27  综合脚手架(地下室)  m2  3000  12566  13232  1795  2154  1436  1380  32563
4  16-37+38  满堂脚手架(层高5.6m)  m2  1350  4082  2068  318  660  440  323  7891
5  16-37  满堂脚手架(层高3.9m)  m2  1910  4822  2434  367  778  519  381  9301
6  16-58+59  防护脚手架(七个月)  m2  300  1072  4604  244  197  132  296  6545
      合计        96343  245116  14579  16637  11093  17802  401570

  解(4):17-2地下室垂直运输:3000m2每m2机械费=17.9746元

  17-3裙房垂直运输:5000m2每m2机械费=9.5234元

  17-8主楼垂直运输(层高3.6m):5300m2每m2机械费=35.8823元

  17-8+24H主楼垂直运输(层高5.6m):1500m2

  每m2机械费=35.8823+4.0984×(5.6-3.6)=44.0791元

  17-8+24H主楼垂直运输(层高3.9m):2200m2

  每m2机械费=35.8823+4.0984×(3.9-3.6)=37.1118元

  按照综合单价计算规则,计算该工程垂直运输费用。

措施项目费计算表

  工程名称:某工程
  计量单位:项
  项目编码:04
  工程数量:1
  项目名称:垂直运输费用
  综合单价:571328元

序号  定额 编号  工程内容  单位  数量  人工费  材料费  机械 使用费  管理费  利润  风险 费用  小计
1  17-2  地下室垂直运输  m2  3000  0  0  53924  8089  5392  2696  70101
2  17-3  裙房垂直运输  m2  5000  0  0  47617  7143  4762  2381  61903
3  17-8  主楼垂直运输(层高3.6m)  m2  5300  0  0  190176  28526  19018  9509  247229
4  17-8+24H  主楼垂直运输(层高5.6m)  m2  1500  0  0  66119  9918  6612  3306  85955
5  17-8+24H  主楼垂直运输(层高3.9m)  m2  2200  0  0  81646  12247  8165  4082  106140
      合计        0  0  439482  65923  43949  21974  571328

为您推荐

阅读排行

更多

免费视频

更多

免费题库

更多

免费资料

更多
网站地图
